结算审核逾期不答复,送审价能直接当结算价吗
发包人收到竣工结算文件后,在约定期限内不答复,送审价能不能直接作为结算价?答案是有条件的"能":合同(一般是专用合同条款)中明确约定了"逾期不答复视为认可",并且承包人能证明自己已完整递交结算资料的,可以按竣工结算文件结算工程价款。这个结论来自法释〔2020〕25号第二十一条。
但实务中大量项目恰恰卡在"条件不满足"这一环:条款只写了审查期限,没写拟制后果;或者递交时没留签收凭证,事后说不清对方到底什么时候收到的。下面把适用前提、条款写法、期限口径、举证责任、先行支付与利息起算逐个拆开讲清楚。
发包人拖着不审,承包人卡在哪
竣工验收合格,结算文件递上去,然后就没有下文了。发包人不确认,也不提修改意见,一个中等体量的房建项目,送审之后能压上一年半。承包人这边人工费、材料款、机械租赁费早已垫付,每月财务成本照常发生。
卡点集中在三处:结算价没定,付款基数就不存在;合同里缺"逾期不答复视为认可"的约定,承包人拿不出可直接主张的结算依据;走造价鉴定周期长、费用高,结论也未必优于送审价。
提示:结算拖延不只是沟通问题,它本质是现金流问题。把答复期限与答复形式写进合同,比事后一轮轮沟通有效得多。

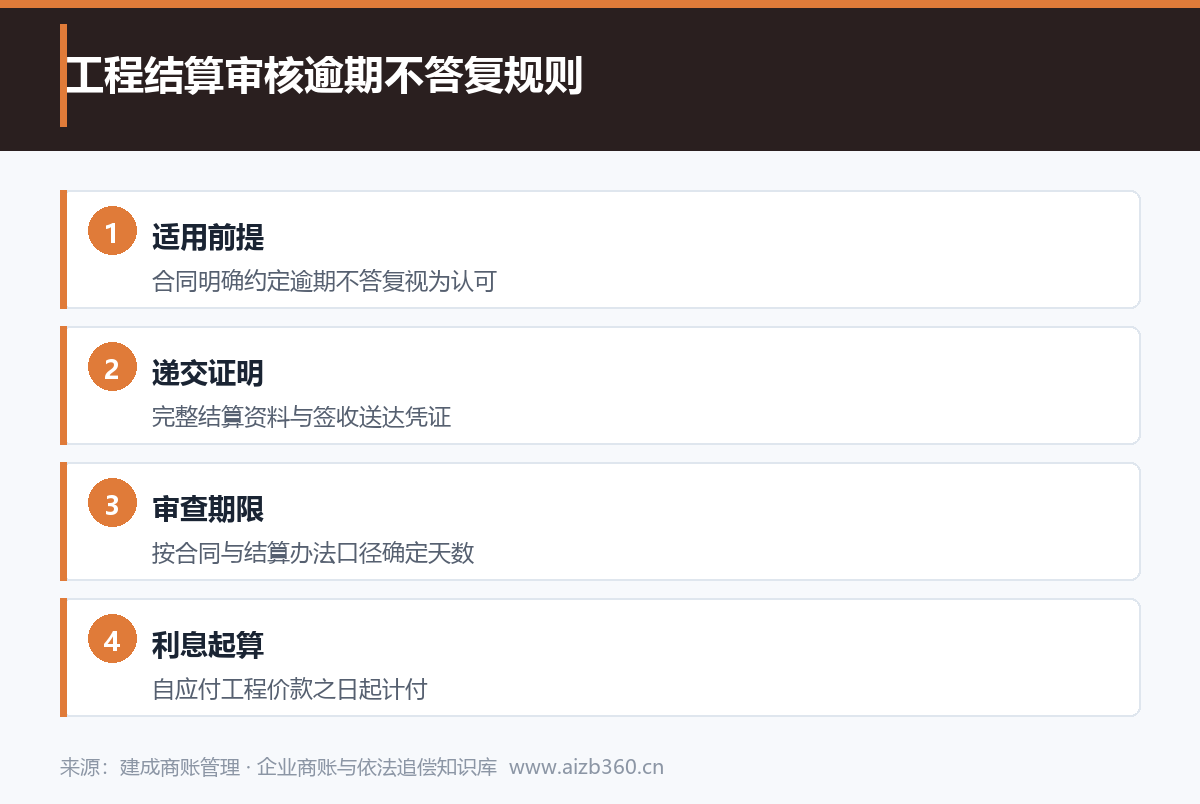

"逾期不答复视为认可"的适用前提
法释〔2020〕25号第二十一条规定:当事人约定,发包人收到竣工结算文件后,在约定期限内不予答复,视为认可竣工结算文件的,按照约定处理。承包人请求按照竣工结算文件结算工程价款的,人民法院应予支持。
关键在于"当事人约定"四个字。这条规则不会自动生效,它以合同中存在明确约定为前提。没有这条约定,送上去的结算文件只是一份单方报价,对方不答复不等于认可。
适用时通常需同时满足三项:一是合同(一般在专用合同条款)中写明"逾期不答复视为认可"并给出具体期限;二是承包人递交的结算资料完整,符合合同约定的编制口径与资料清单;三是承包人有证据证明发包人确已收到完整结算文件,且收件时间能够锁定。
合同条款怎么写才有效
这里有个坑。不少合同只写"发包人应在收到结算文件后 60 日内提出审核意见",却漏了后半句。只有审查期限、没有拟制后果,承包人依然拿不到依据。
有效条款应包含四项要素:递交方式(书面签收,或合同约定的邮箱、项目管理系统留痕);审查期限(明确天数,起算点为"收到完整结算资料之日");答复形式(书面答复并附核减项目与依据,口头异议不算);拟制后果(逾期未答复或答复不符合约定形式的,视为认可送审价)。
审查期限口径怎么定
天数不是越短越好。财建〔2004〕369号《建设工程价款结算暂行办法》按结算金额分档给出了审查期限的口径,实务中多在合同里直接约定具体天数。中小型项目约定 30 至 60 日比较常见;体量更大的项目,审查工作量摆在那里,放到 90 日甚至更长也合理,但务必配套"无争议部分先行支付"。
举证责任:承包人要证明什么
主张按送审价结算的一方承担举证责任。承包人至少要证明三件事:递交了、对方收到了、资料是完整的。
- 递交与签收:书面收文回执、快递面单与签收回执、电子邮件发送记录、项目管理系统上传日志;
- 资料完整:按合同结算资料清单逐项对应,附资料目录与页码,防止对方以"资料不全"切断期限起算;
- 逾期计算:从签收次日起算,到期日落在哪一天,要给出清晰的计算过程。
无争议部分先行支付怎么用
整体谈不下来,不代表一分钱都拿不到。对已完成且无争议的部分先行办理结算支付,是施工过程结算的核心思路:把已确认的工程量、已签认的变更签证单独切出来先结,争议部分另行协商或走鉴定。
这样做有两个直接好处:回笼一部分资金,压降垫资压力;把争议范围缩小,剩下的分歧点更少、更容易谈拢。
利息从哪天起算
第二十六条规定,利息计付标准有约定的按约定,没有约定的按照同期同类贷款利率或者同期贷款市场报价利率计息。第二十七条给出应付款时间的认定顺序:建设工程已实际交付的,为交付之日;没有交付的,为提交竣工结算文件之日;未交付且工程价款也未结算的,为起诉之日。
还要注意第四十条:承包人就逾期支付建设工程价款的利息、违约金、损害赔偿金等主张优先受偿的,人民法院不予支持。《民法典》第807条的优先受偿权覆盖的是工程价款本身,利息部分要另作安排。
时效同样不能漏。《民法典》第188条规定普通诉讼时效为三年,第195条规定了中断事由,发函主张权利、义务人同意履行都可以产生中断效果,前提是全程留痕。
操作清单
- 递交前:按合同资料清单自查,缺项先补齐,附目录与页码;
- 递交时:书面签收优先,电子递交保留发送记录与已读回执;
- 期满后:书面发函确认"未在约定期限内答复,按合同约定视为认可送审价",同步主张无争议部分先行支付;
- 仍不付款:整理证据链后评估诉讼或仲裁,必要时申请财产保全,并同时主张逾期利息。
常见疑问
- 合同没写拟制后果,发包人又一直不答复怎么办?可以先就无争议部分主张先行支付,同时通过协商或造价鉴定确定争议部分,必要时提起诉讼或仲裁。
- 发包人只口头提了核减意见,算不算答复?看合同约定。约定书面答复的,口头异议一般不构成有效答复,但承包人最好当场回函确认并留痕。
- 按送审价结算被支持后,利息还能主张吗?可以,按第二十六条与第二十七条确定计息标准与起算日,只是利息部分不享有优先受偿。
说白了,"逾期不答复视为认可"不是天然权利,而是合同给出来的权利。签约时把四要素写全,履约时把递交与签收做成证据,期满后及时发函确认并同步主张先行支付与利息,三件事做完,承包人手里的牌就完整了。
