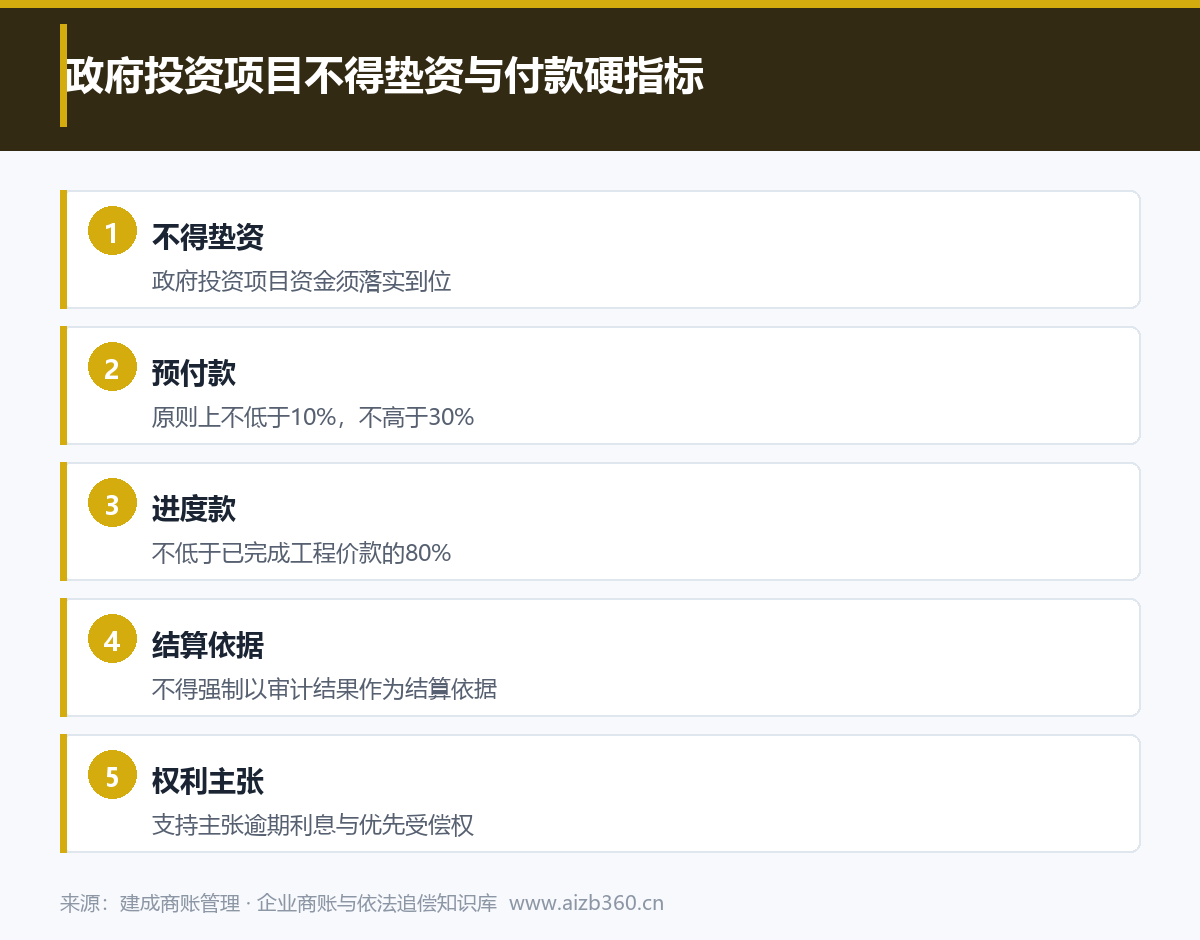

政府投资项目不得垫资:预付款、进度款硬指标怎么落地
政府投资项目还能让施工单位先垫钱吗?答案写在《政府投资条例》(国务院令第712号)里:政府投资项目不得由施工单位垫资建设,所需资金应当按照国家有关规定确保落实到位。
但真正卡住施工企业的,往往不是这条原则本身,而是合同里那一串数字——预付款给不给、给多少;进度款按什么比例付、多久付一次;结算能不能被审计拖住。这些都有硬指标。下面按环节拆开说。
资金落实到位:项目立项前就要有的东西
《政府投资条例》(国务院令第712号)对“不得垫资”的表述有两句:政府投资项目不得由施工单位垫资建设;政府投资项目所需资金应当按照国家有关规定确保落实到位,不得违规举借债务。
这两句是一体两面。前一句是红线——施工单位不能替政府投资项目先掏钱干活;后一句是前提——资金没落实,项目就不该批、不该开工。
地方住建部门2026年9月公开的政协提案办理答复,把这个前提拆得更细:严格政府投资项目审批,从严审核项目资金落实情况,依法依规履行概算核定程序;政府投资项目所需资金应当按照可行性研究报告明确的资金来源落实到位,不得由施工单位垫资建设。
预付款:10%到30%的区间怎么用
预付款比例最常被引用的口径出自《建设工程价款结算暂行办法》(财建〔2004〕369号):包工包料工程预付款原则上不低于合同金额的10%,不高于30%;重大工程项目可按年度工程计划逐年预付。
地方住建部门2026年9月的答复重申同一区间,并明确要求政府机关、事业单位、国有企业的建设工程按照有关规定约定预付款比例。
这里有个坑:10%是下限,不是建议值。合同里写“预付款按发包方资金情况另行确定”,等于把法定比例掏空,谈判阶段就该改成具体数字,并写清支付时间与扣回方式。
提示:预付款的比例、支付时间、扣回方式三项缺一,条款就只剩一句口号。
进度款:不低于已完成工程价款的80%
进度款的硬指标只有一句:支付比例应不低于已完成工程价款的80%。
配合《保障中小企业款项支付条例》(2025年6月1日修订施行)看更完整——机关、事业单位自交付之日起30日内支付,约定最长不超过60日;大型企业一般应在60日内付清;不得约定以收到第三方款项作为付款条件;逾期不付的承担违约责任。
比例与期限是两个独立指标。只写比例不写期限,一样会被拖;只写期限不写比例,付款基数仍可被压缩。
结算依据:审计结果不能强制当结算价
执行口径反复强调一句话:按时办理结算支付,不得强制要求以审计机关的审计结果作为结算依据。《民营经济促进法》第67条同样明确,不得以政府审计结果作为结算依据。
审计监督与工程结算审核是两件事:前者是对财政资金使用的监督,后者是建设单位的责任。把审计结论设为结算的前置条件,施工方就得等一个自己无法掌控的时间点。
变更签证时限与工程结算审核期限怎么约定
地方住建部门2026年9月的答复列出一份合同要素清单,推动政府机关、事业单位、国有企业投资项目推广使用施工合同示范文本,在合同中约定工程款计量周期、进度结算办法、变更签证时限、工程结算审核期限、逾期付款违约责任。
五项里最容易被略过的是“时限”。变更签证不写时限,一份签字在甲方内部流转三个月,施工方既拿不到钱也没法计价;工程结算审核期限同理,应约定建设单位多少天内组织审核、逾期未答复如何处理。
逾期付款违约责任条款怎么写
《民法典》第577条、第579条提供了违约责任与金钱债务的一般依据,第807条给了承包人更硬的一张牌:发包人逾期不支付的,除根据建设工程的性质不宜折价、拍卖外,承包人可以与发包人协议将该工程折价,也可以请求人民法院将该工程依法拍卖,建设工程的价款就该工程折价或者拍卖的价款优先受偿。
地方住建部门2026年9月的答复同时明确,支持施工企业主张逾期支付利息、行使优先受偿权等合法权益;对因拖欠企业账款造成严重失信的单位实施失信联合惩戒,依法限制其资金支持、项目审批、市场准入、资质评定等。
合同里建议直接写清三件事:逾期利率、起算日(应付未付次日)、主张权利产生的合理费用由违约方承担。
施工企业的合同审查清单
- 资金落实:可行性研究报告明确的资金来源、概算核定文件
- 预付款:比例数字、支付时间、扣回方式
- 进度款:计量周期、申报时限、审核时限、支付比例不低于80%、付款期限
- 结算:变更签证时限、结算资料清单、审核期限、逾期后果
- 违约:逾期利率、起算日、费用承担
- 权利主张:优先受偿权提示、诉讼时效三年(《民法典》第188条)与中断事由(第195条)
常见疑问
合同写了“以审计结果作为最终结算依据”,还能改吗? 不得强制要求以审计机关的审计结果作为结算依据,这是明确的规则口径。签约阶段提出修改最省事;已签的,也可在办理结算时以书面方式主张按合同约定与已完成工程量计价。
进度款只付到70%怎么办? 低于80%的约定本身就不符合执行口径。可以先书面提出按不低于80%支付并补足差额,同时把每期计量单、申报记录与签收凭证留全,为后续主张逾期支付利息做准备。
落到签约环节的三句话
第一,先看资金落实证明再谈工期;第二,预付款、进度款、结算审核期限三个数字必须写进正文;第三,逾期后果要写成利率和日期,而不是“按有关规定执行”。把这三件事做完,政府投资项目的资金回笼节奏才真正握在自己手里。
